Управление зависимостями

Предыдущая страницаВ началоСледующая страница

Для управления параллельностью/последовательностью операций технологического процесса (цехопереходов маршрута) в системе реализован механизм работы с зависимостями.

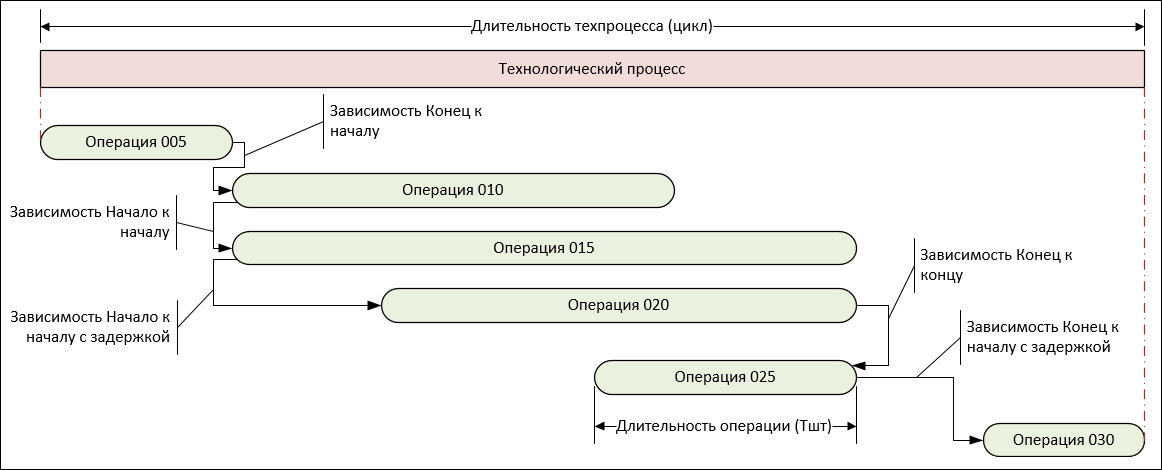

На приведённой выше схеме представлены различные типы зависимостей с задержками и без задержек. В данном примере задержка определяет через какой промежуток времени после начала выполнения операции "Операция 015" начнется выполнение операции "Операция 020", а также через какой промежуток времени после окончания операции "Операция 025" начнётся выполнение операции "Операция 030".

Зависимости делятся на 4 типа. Тип зависимости задаёт условие начала или окончания зависимой операции относительно текущей.

Зависимость "Конец к началу". Зависимая операция "В" не может начинаться ранее завершения текущей операции "A".

При использовании данного типа зависимости задержка, по умолчанию, равна нулю.

Зависимость "Конец к концу". Зависимая операция "В" не может заканчиваться ранее текущей операции "А".

Зависимость "Начало к началу".  Зависимая операция "В" не может начинаться ранее начала текущей операции "A".

Зависимость "Начало к концу". Зависимая операция "В" не может заканчиваться ранее начала текущей операции "А".
